东明县王高寨灌区续建配套与节水改造项目工程实施情况

2023/10/16 18:00:59      点击:

本工程共分三年实施,主要内容有:渠道疏浚共计130.724km;渠道衬砌20.087km;新建改建生产桥74座;改建、加固水闸12座;改建泵船3座;新建泵站3座;建筑物配套安全警示牌184处。

2023年度主要建设内容

1)渠道疏浚共计30.112km,其中长兴三干渠5.464km,内滩引水渠7.186km,浮桥路渠8.481km,二马厂渠2.304km,堤沟河6.677km。

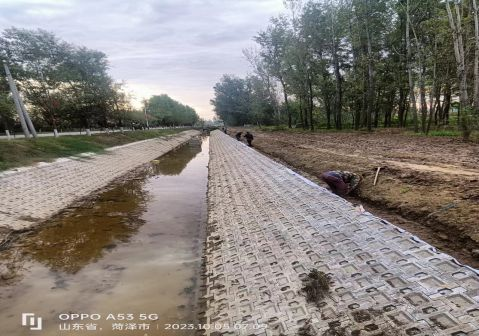

2)浮桥路渠衬砌7.100km。

3)新建、改建生产桥共计22座,其中,新建焦园5号台前生产桥1座,堤沟河改建生产桥8座,内滩引水渠改建生产桥3座,长兴三干渠改建生产桥1座,浮桥路渠改建生产桥9座。

4)改建泵船2座,其中二马厂渠改建1座,王夹堤渠改建1座。

5)建筑物配套安全警示牌48处。

主要工程量:土方开挖133855.281m³;混凝土9944.5m³;钢筋446.082t;护坡41288.625㎡等。

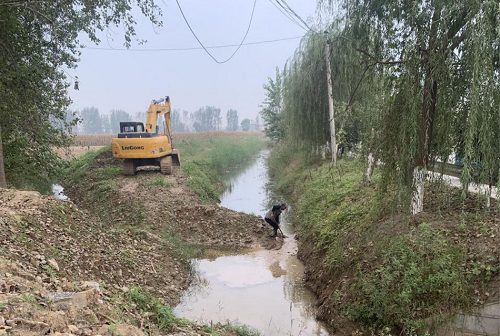

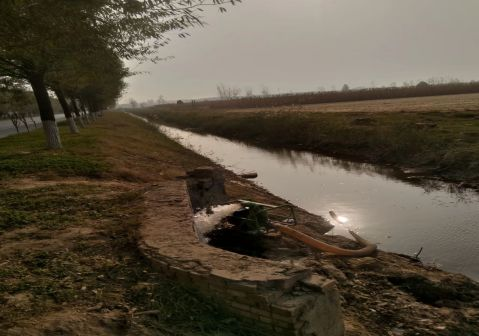

今年主要施工时间段内多次遭遇强降雨,且施工范围内渠道为主要排水渠道,又因地势原因周围田地积水及地下水向施工渠道渗流,渠道内明水经过多次抽排仍达不到施工条件。为尽快达到施工条件在降水后组织全线施工队同时采取排水措施,使用30余台抽水设备24小时不间断降水五到七日方能达到施工条件。但是多次出现排水完成后再次遭遇强降雨,导致前功尽弃无法施工的情况,仍需重复排水。在面对如此条件下我公司增加管理、技术人员,组织各个施工队积极应对,集思广益采取对应措施,截至目前共完成以下内容:

目前完成进度:焦园5号台前生产桥1座,堤沟河改建生产桥8座,内滩引水渠改建生产桥3座,长兴三干渠改建生产桥1座,浮桥路渠改建生产桥9座;长兴三干渠5.464km,内滩引水渠7.186km,浮桥路渠7.1km,二马厂渠2.304km,堤沟河6.677km;王夹堤泵船;浮桥路渠护砌2.4km等;

完成工程量:土方开挖131540.99m³;混凝土6575.33m³;钢筋446.082t;护坡14544㎡等。



对于未完成的工程量,我公司抓住天气窗口,利用良好天气条件,要求施工队,采用分段排水、分段施工、增加施工人员、延长施工时间等方式加快施工进度,对于排水不畅通的位置采取跨道路排水,远距离排水等方式加快排水进度,提升施工速度,保证在10月底完成剩余施工内容。
